台州湾沿海高速TS12标项目雄姿初现
所属分类: 公司动态 发布时间:2017-07-10
概要:
我公司承建的台州湾沿海高速TS12标项目进展顺利
由我公司承建的台州湾沿海高速TS12合同段,自2015年8月25日开工以来,至今合同工期过了66.83%,合同清单工程量6.36亿元,迄今累计完成工作量4.72亿元,占合同77.89%。进度略超工期,工程进展顺利,主体工程有望在2018年春节前提前完成。
本月完成情况:100章实际完成313.61万元;200章实际完成93.55万元,主要工程量为路基填筑(包含软基碎石垫层、宕渣填筑)完成5.02万m3;400章桥梁工程完成1858.69万元,主要工程量为:19根系梁、承台;40根立柱;33片盖梁、台帽;144片T梁;现浇箱梁挂篮施工完成104m(15个节块)。

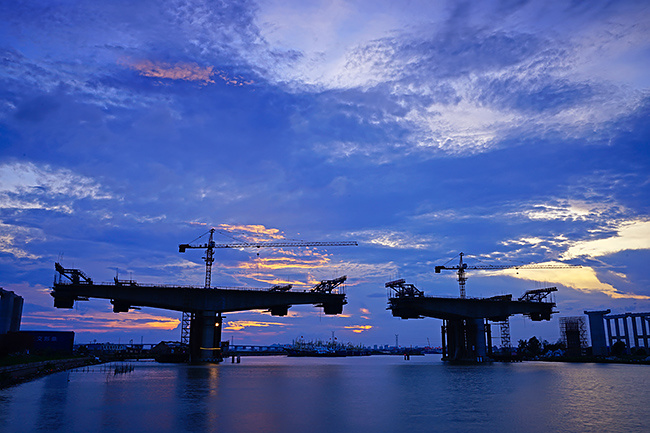

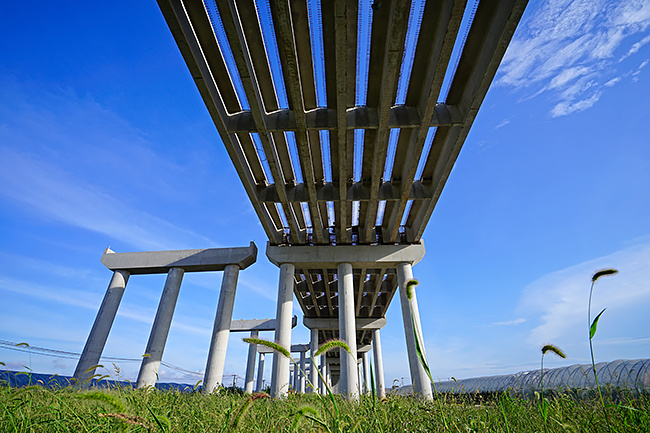

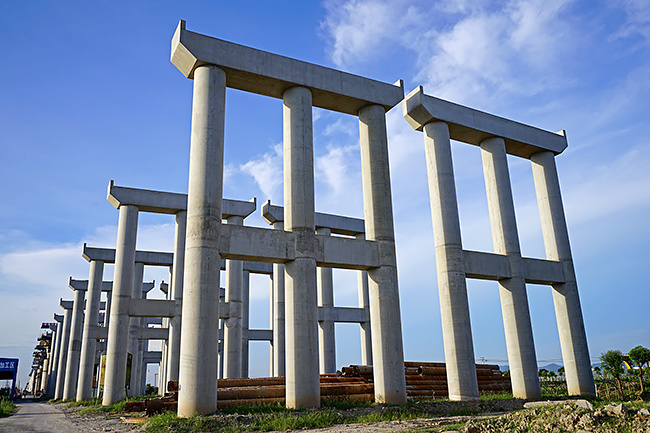

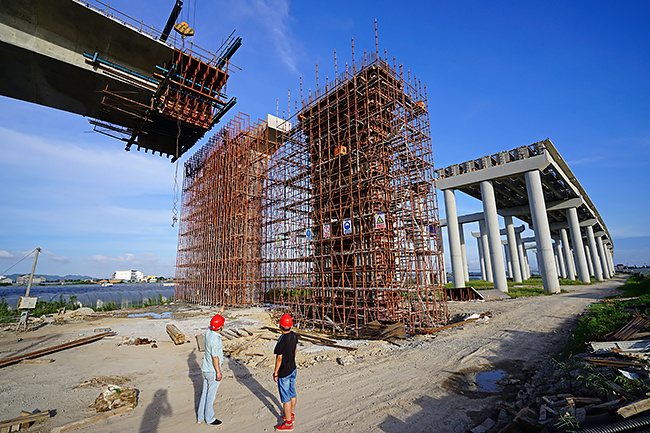

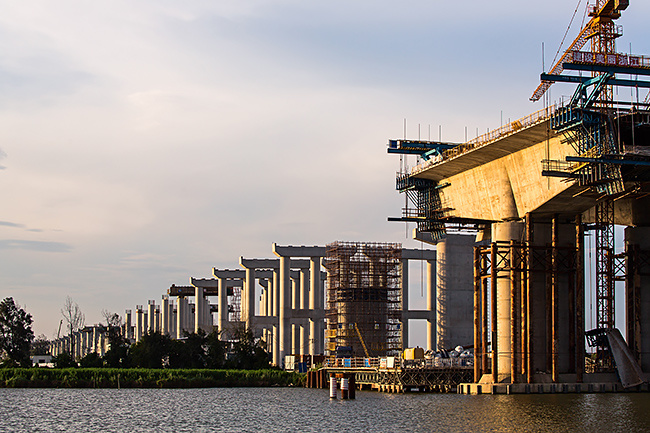

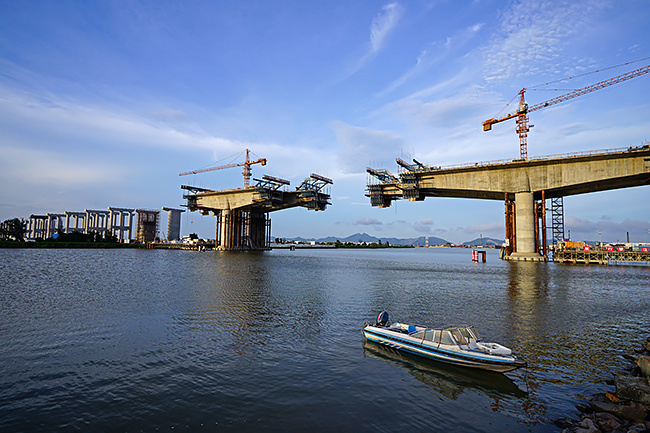

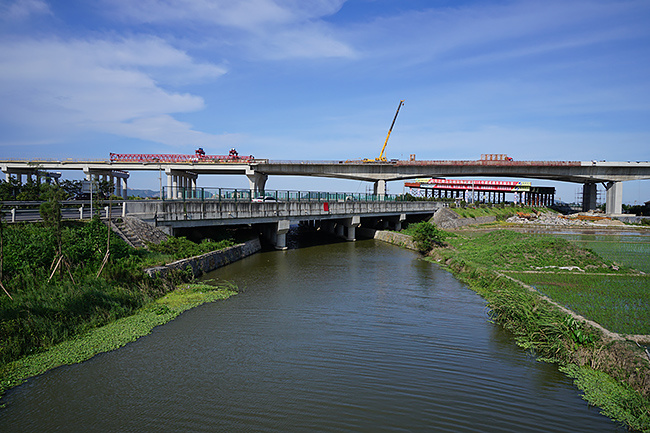

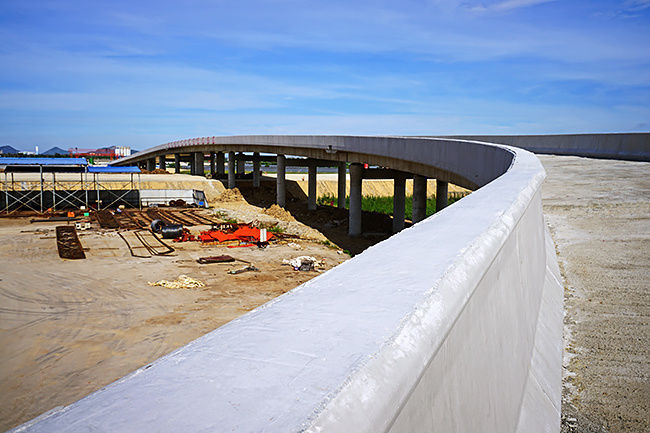

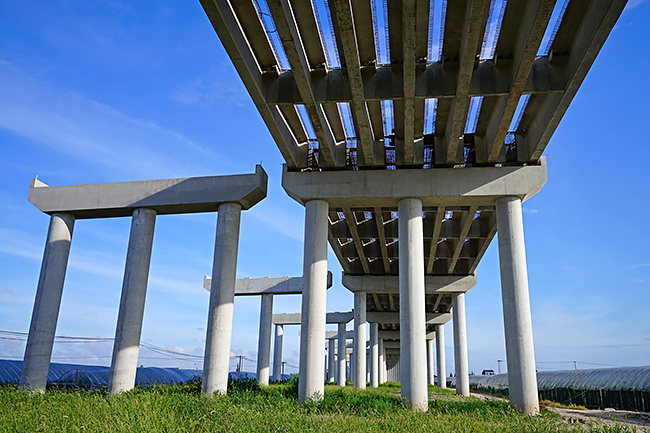

【工程施工现场形象组照】










关键词: 台州湾沿海高速TS12标项目雄姿初现
